江门食品无尘车间装修二期进度(4)

文章出处:本站 人气:2801 发表时间:2021-01-09
    广东江门食品无尘车间装修二期截止2021年1月最新进度。
    累计施工:25天
    剩余工期:12天

    洁净度:十万级无尘车间


    江门食品无尘车间装修二期概述:

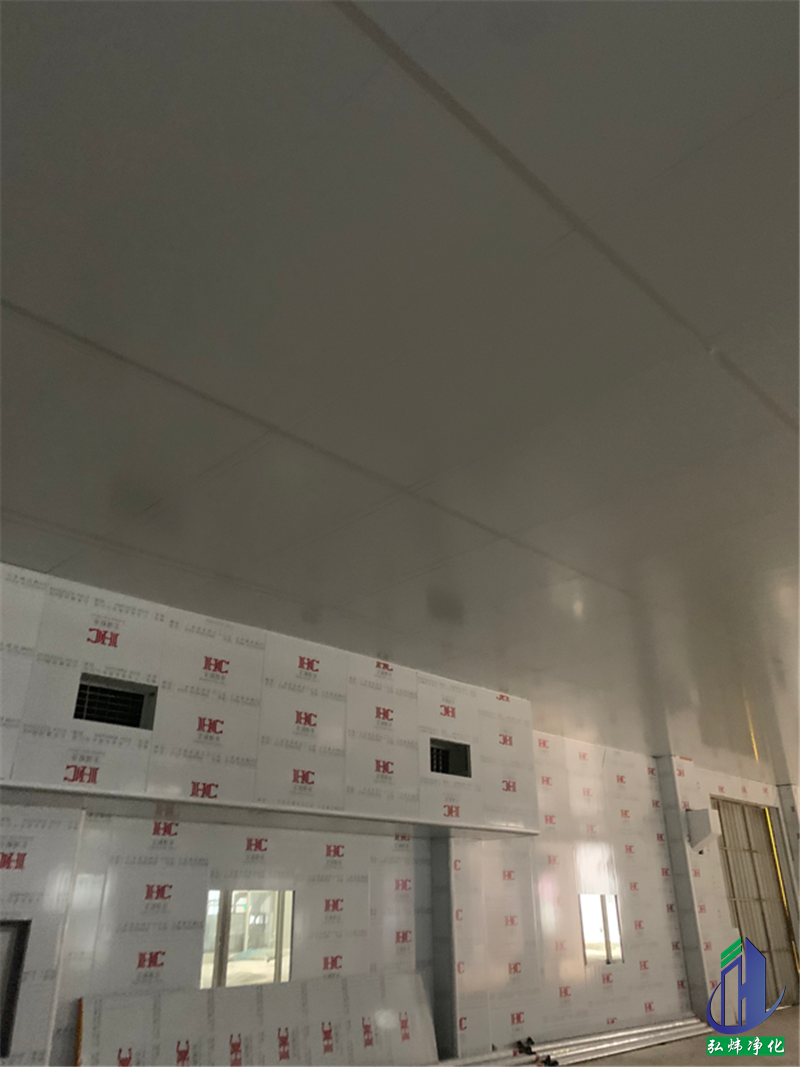

2020.12.23

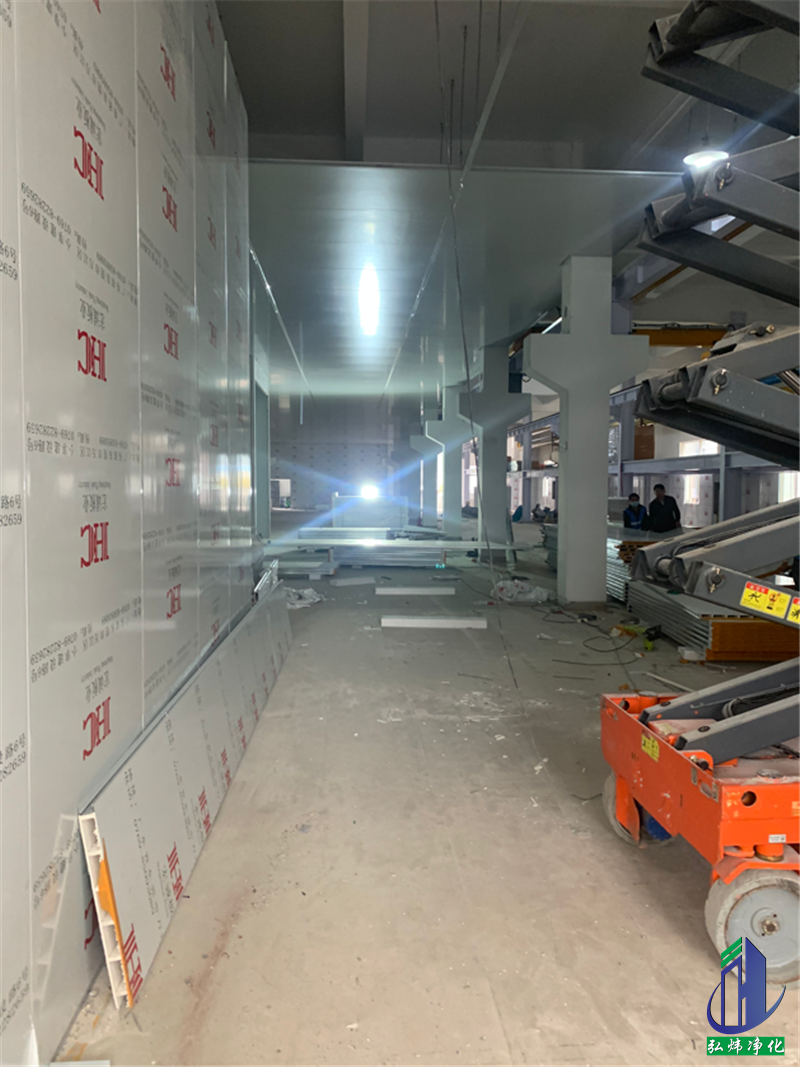

①彩钢板组今日隔低平台墙板和吊丝杆。
②水管组今天继续通道和女厕所区的主管道预设焊接工作。
2020.12.24

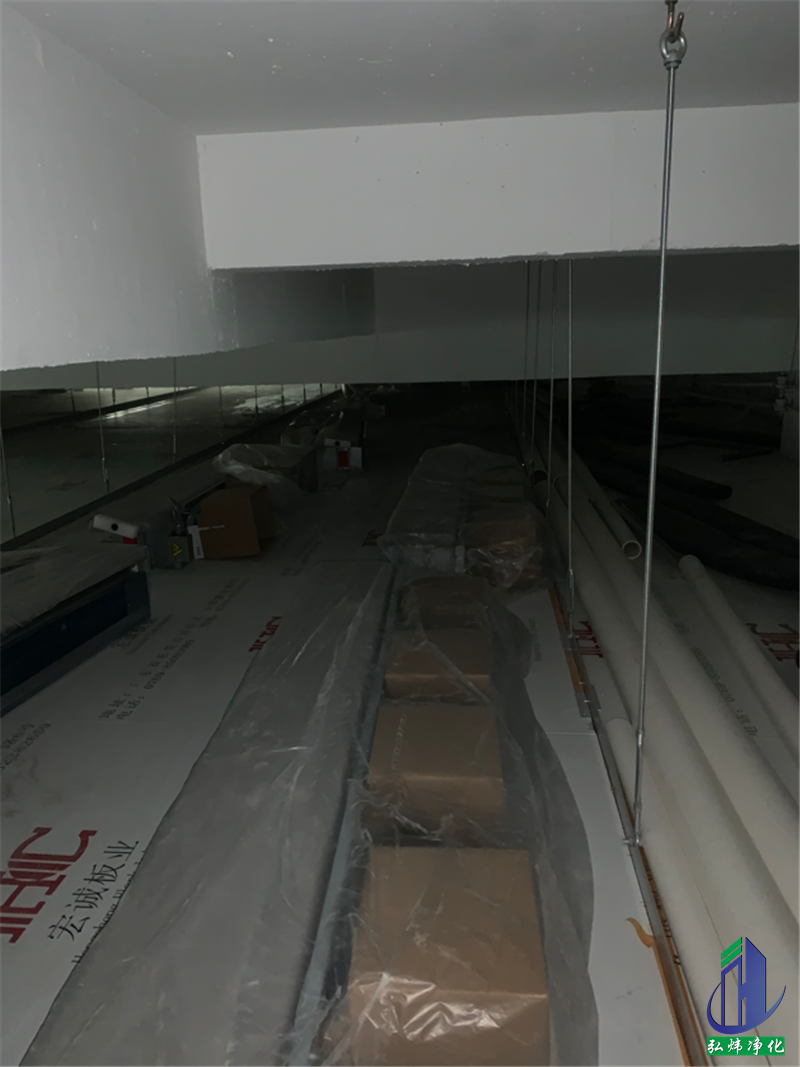

①彩钢板组今日吊4.5米区天花板.
②水管组今天继续通道和女厕所区的主管道预设焊接工作。
2020.12.25
①彩钢板组今日吊4.5米区天花板及楼梯间隔板.

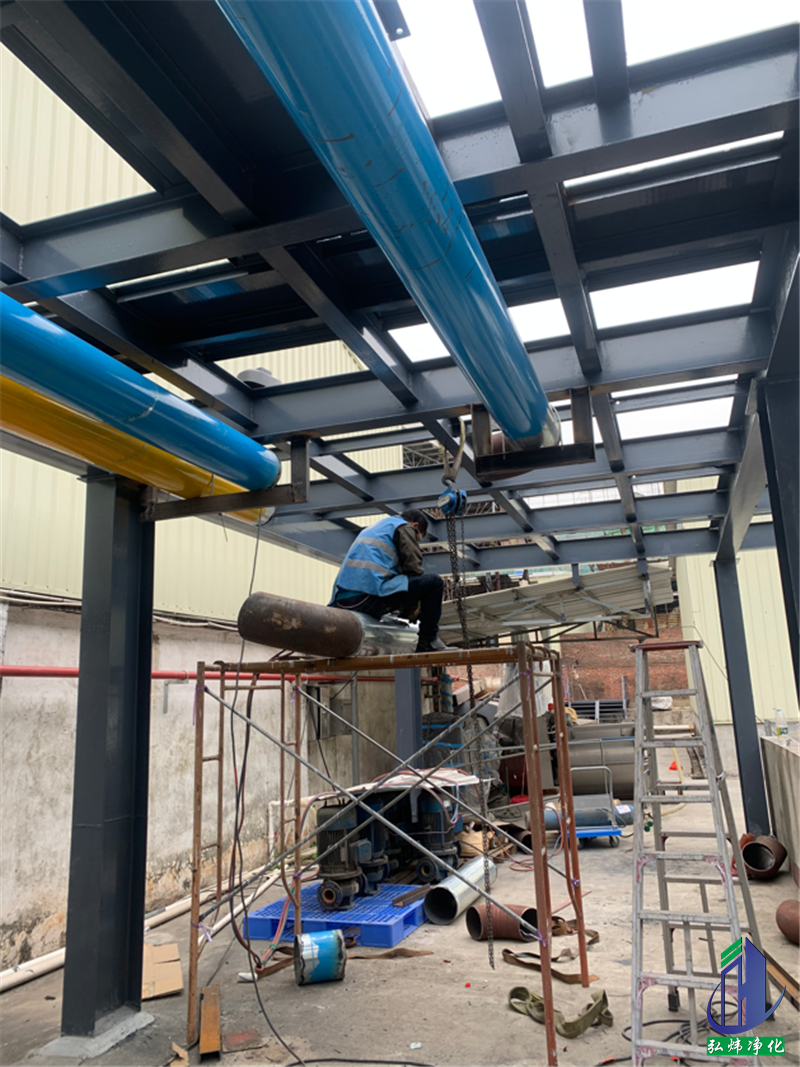

②水管组女厕所管道焊接完成,今天泵房水管焊接和水泵底座预设工作。
2020.12.26
①彩钢板组做平台上立板和航车区域吊丝杆。
②水管组今天做泵房水泵基座焊接、室内支管道焊接及pvc管道对接工作。
2020.12.27
①彩钢板组做平台上立板和航车区域吊丝杆。
②水管组今天做泵房水泵基座焊接、室内支管道焊接及pvc管道对接工作。

2020.12.28
1、水管组室内支管道焊接及pvc管道对接工作。
2、彩钢板班组今天平台上立板已经完成。
3、今天和甲方确认观察窗尺寸。
2020.12.29
1、水管组室内支管道下管焊接。

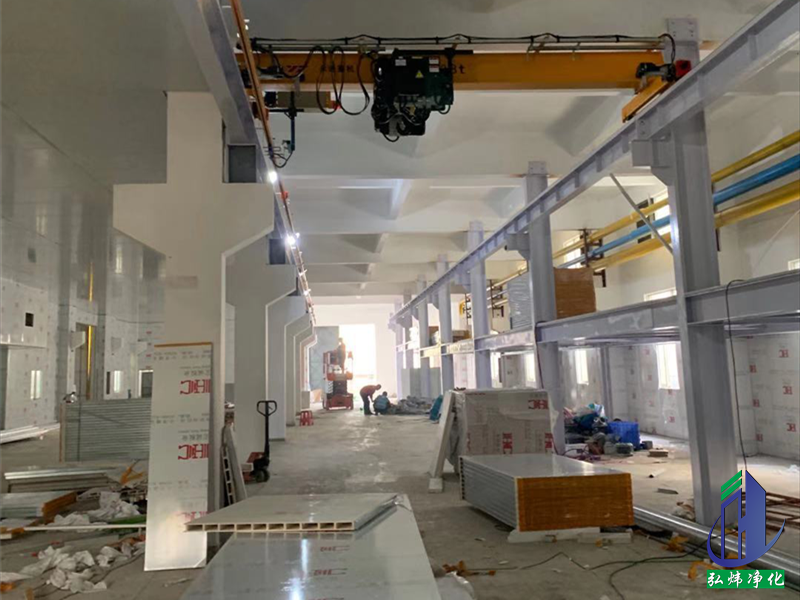

2、彩钢板班组今天吊航车区域天花。
2020.12.30
1、水管组继续室内支管道下管焊接。
2、彩钢板班组今天吊航车区域天花完成。
2020.12.31
1、水管组继续室内支管道下管焊接。
2、彩钢板班组今天做包柱工作。
3、确认2车间照明灯摆放。
2021.01.02

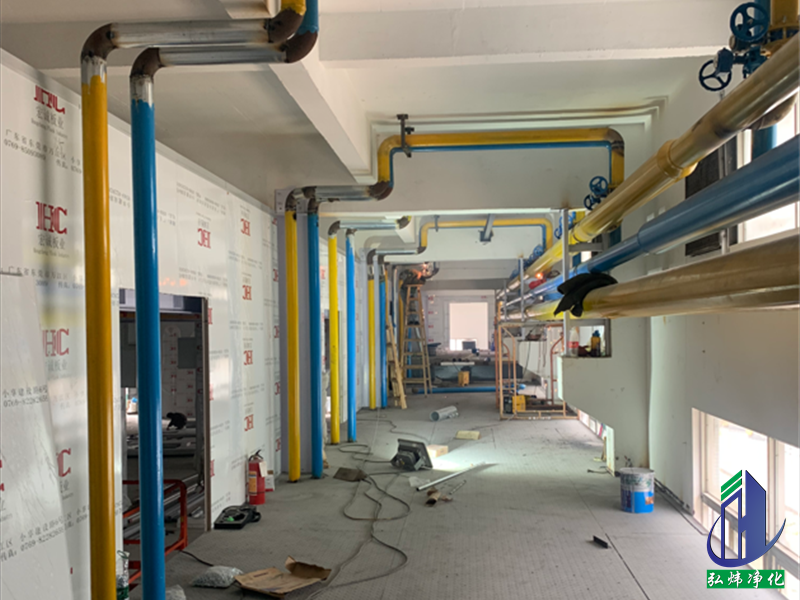

1、水管组继续室内支管道下管焊接、刷漆、水排制作。
2、彩钢板班组今天做包立柱、牛腿,打胶。

2021.01.03
1、水管组继续室内支管道和主管道对接、水排制作。
2、彩钢板班组今天做包牛腿、高平台区域隔板和开门洞、打胶
2021.01.04

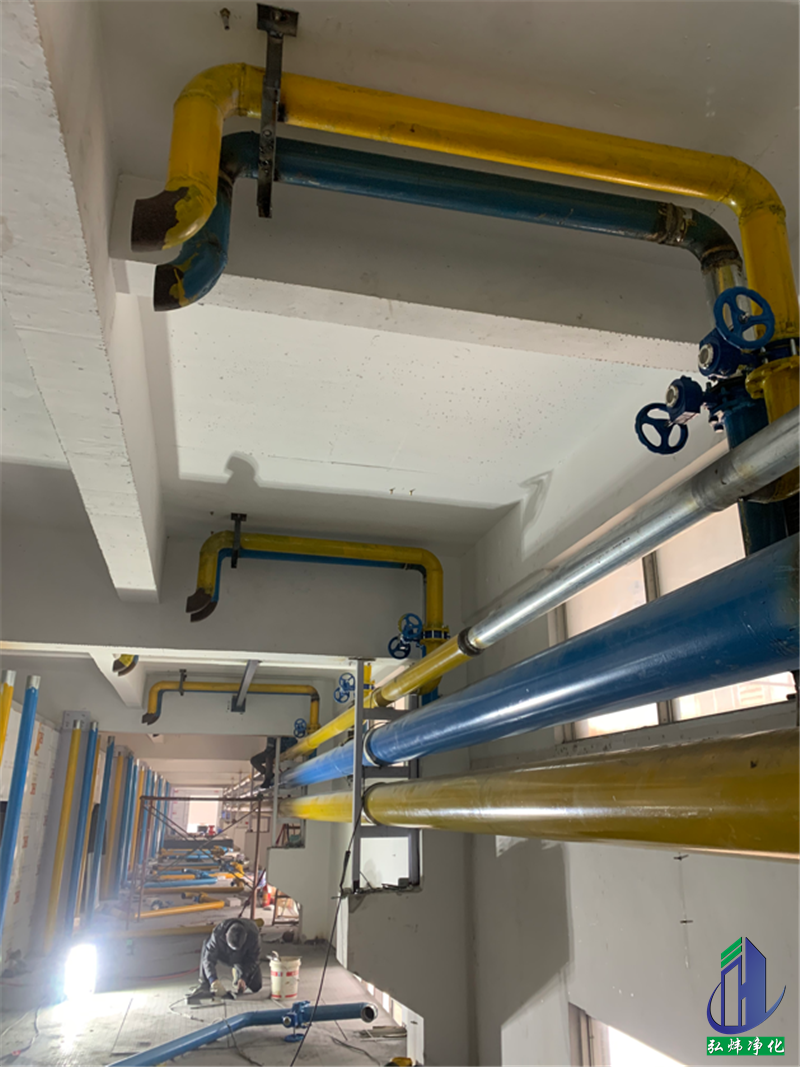

1、水管组继续室内支管道和主管道对接。

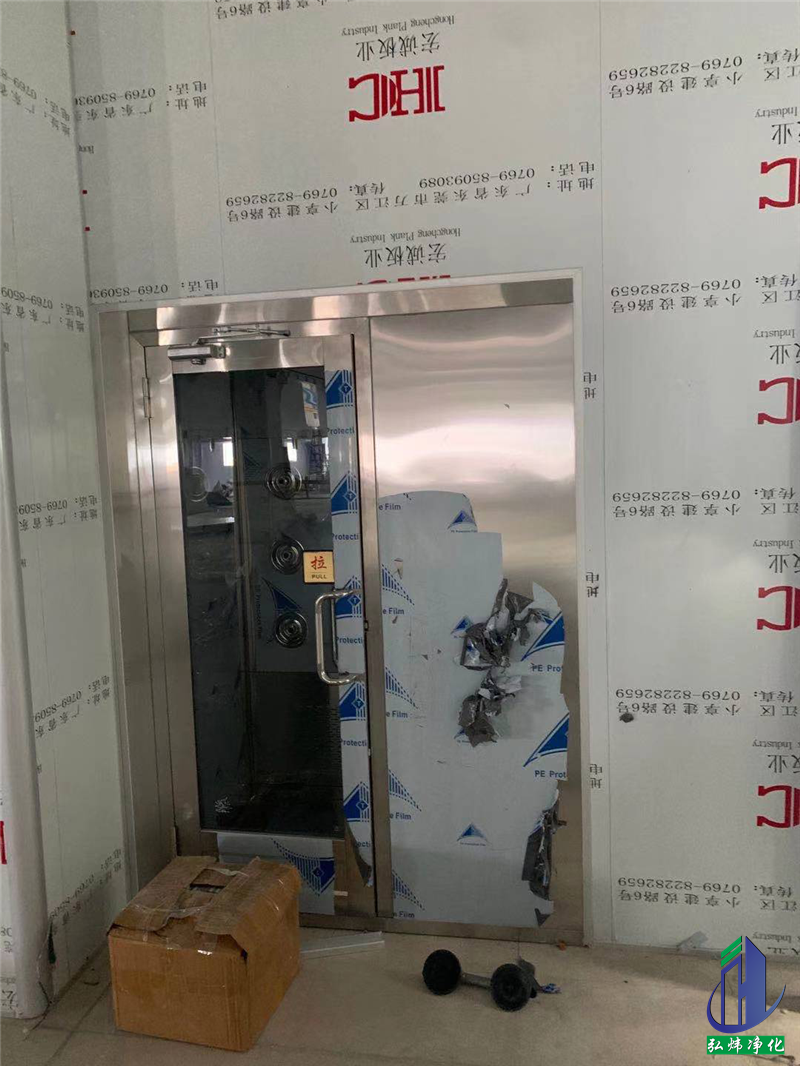

2、彩钢板班组今天做包牛腿、观察窗开孔。
2021.01.05
1、水管组继续室内支管道和主管道对接。

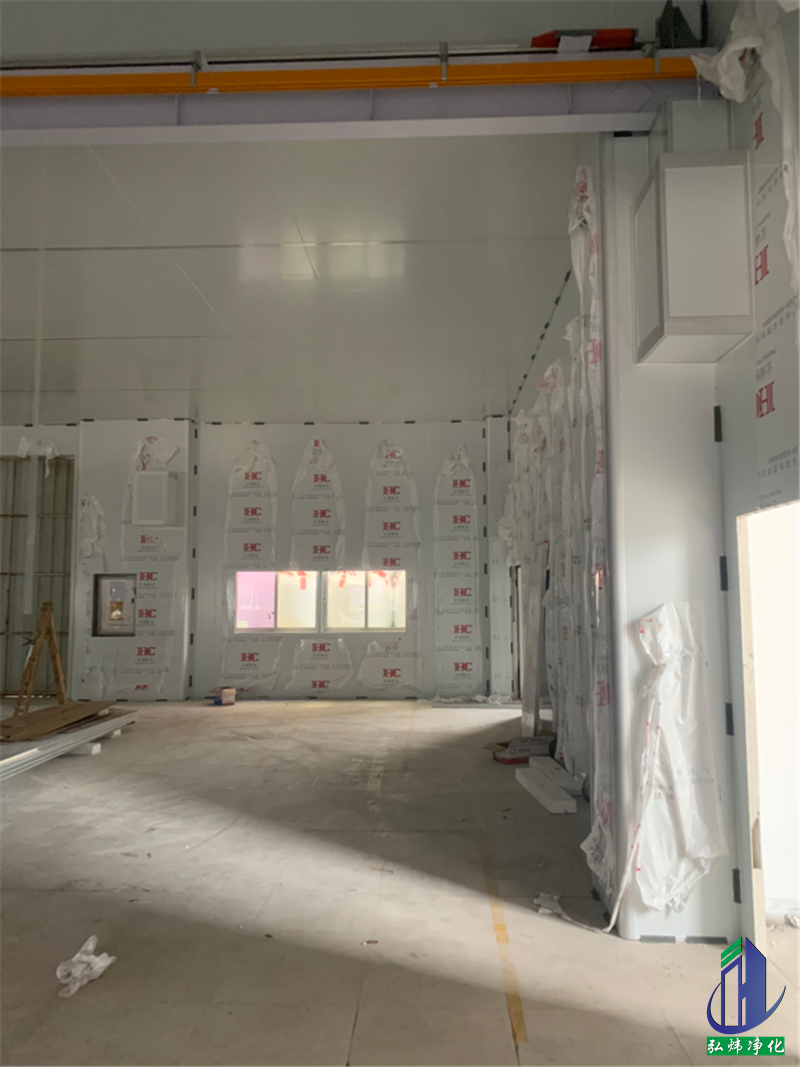

2、彩钢板组今天包牛腿、观察窗开孔已经完成、男女更衣室衣柜制作。

2021.01.06
1、水管组今天吊盘管机丝杆,继续室内支管道和主管道对接。
2、彩钢板组今天打玻璃胶、清理垃圾、贴胶座。
3、风管组过来测量盘管机、新风口制作安装需要材料。
2021.01.07
1、水管组今天吊盘管机丝杆,继续室内支管道和主管道对接。
2、彩钢板组今天打玻璃胶、门板制作。

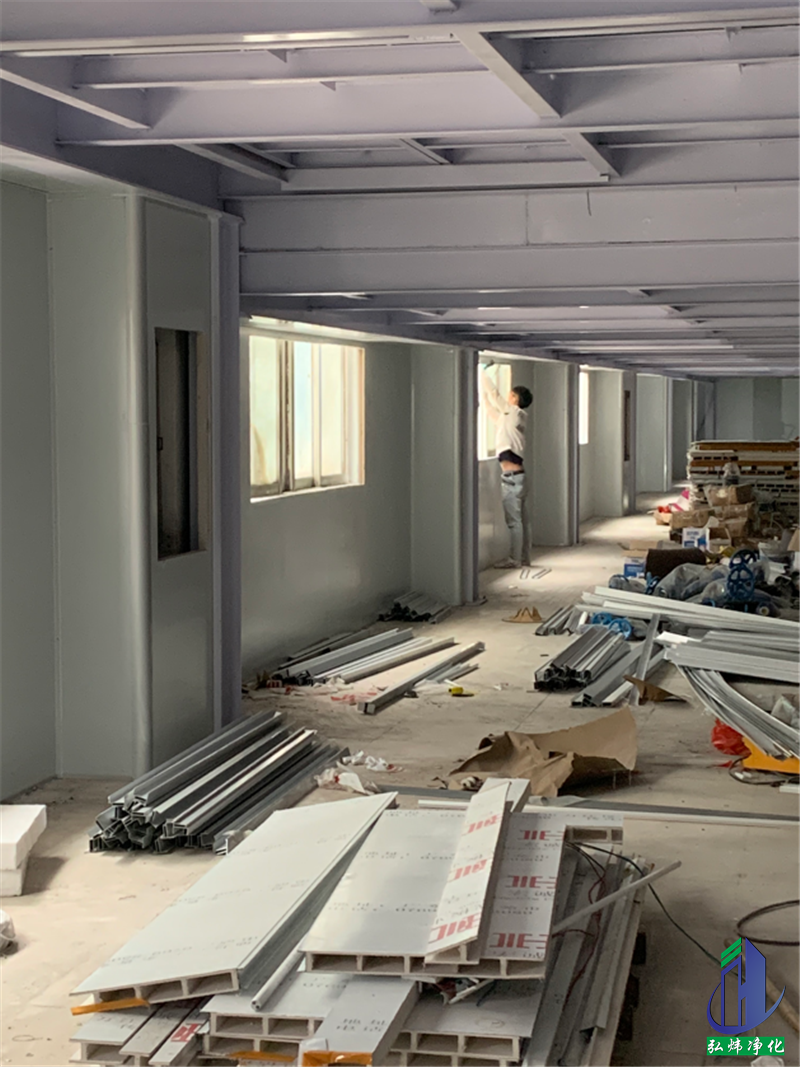

2021.01.08
1、水管组今天吊装盘管机、室内支管道刷漆。
2、彩钢板组今天贴圆弧、打玻璃胶、门板制作。
无尘车间
无尘车间
无尘车间
食品无尘车间
食品无尘车间
食品无尘车间
食品无尘车间
无尘车间装修
无尘车间装修
无尘车间装修
无尘车间装修
无尘车间装修

    本文关键字:无尘车间,食品无尘车间,无尘车间装修,江门无尘车间。
    该项目更多详情:
    江门食品无尘车间装修二期进度(3)
    江门食品净化工程二期装修(2)

    江门食品净化车间工程二期


    以上内容由弘炜净化工程提供。
